泰安学府春天工程进度汇报
发布日期:2020-11-27 16:13:22    点击:6383

       泰安学府春天桃李园工程项目于2019年12月20日开工,计划竣工日期为2021年9月竣工,截至目前2020年11月27日2#楼主体施工至24层砌体8层;3#楼主体施工至24层砌体12层;6#楼主体施工至26层砌体10层;9#楼屋面施工砌体15层;4栋单体周边车库按施工计划施工中;2#公建对基础进行挖槽施工。中房建工将层层落实、区域划分、稳步推进、逐步完成,确保项目按计划工期顺利交付。(王帅)

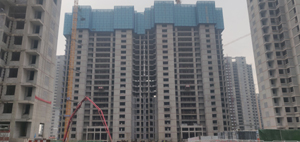

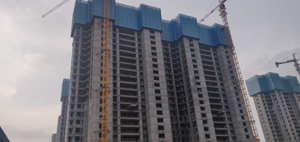

(2#楼主体24层砌体8层)                 (3#楼主体24层砌体12层)

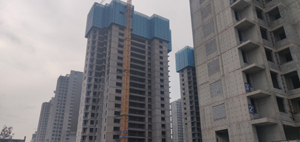

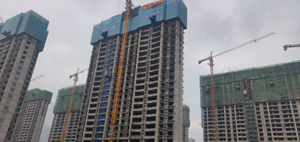

(6#楼主体26层砌体10层)               (9#楼屋面施工砌体15层)

(车库及顶板防水铺贴)

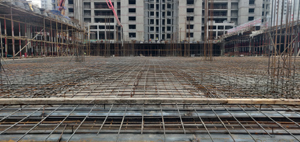

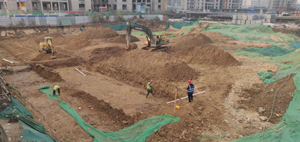

(2#公建挖基础)

(日计划)

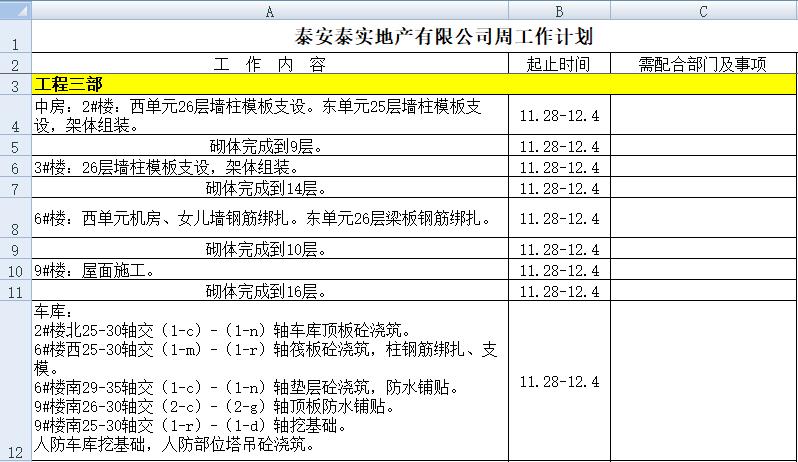

(下周计划)

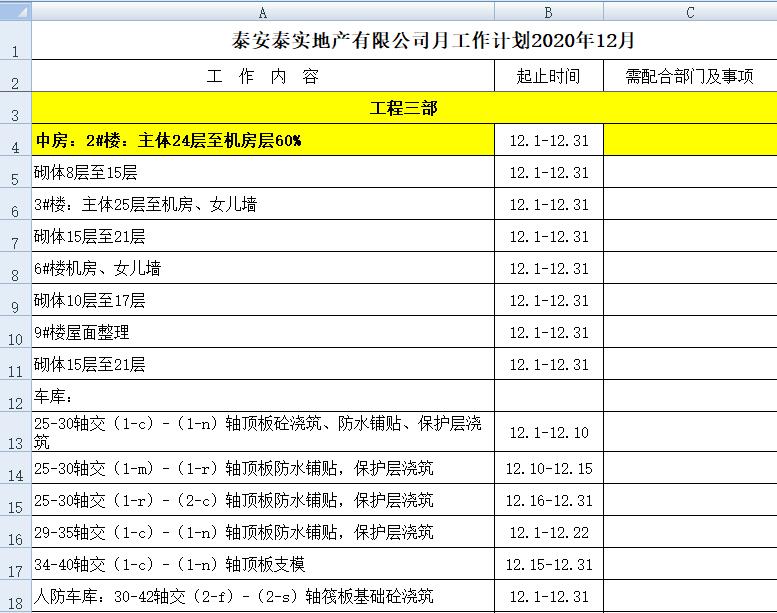

(12月计划)
